きょうの減災館No.73(2013年12月5日)

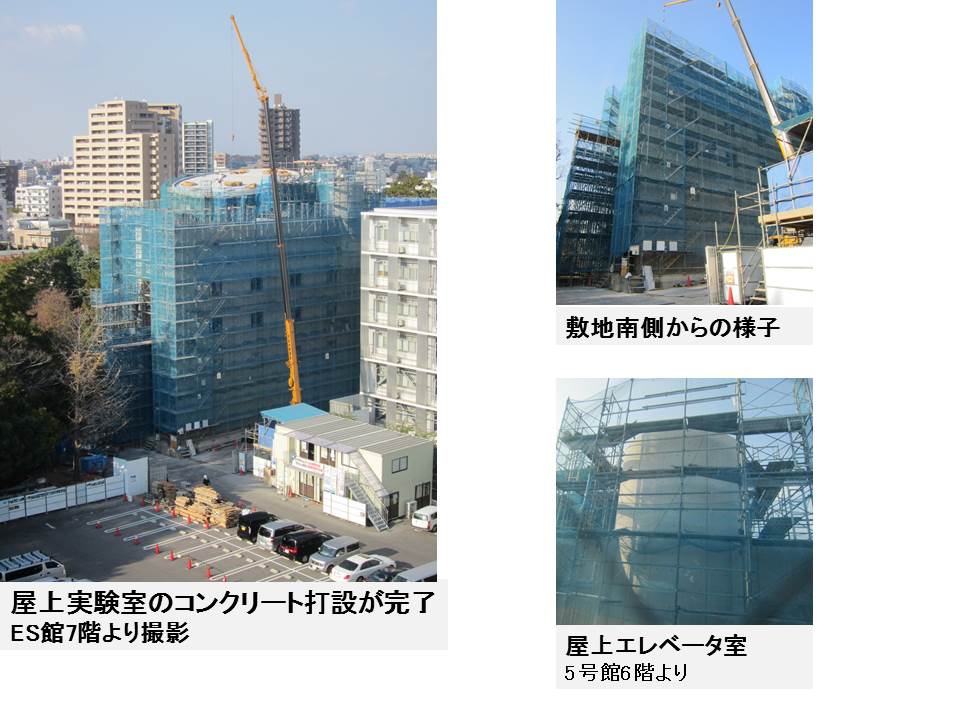

本日は屋上実験室の型枠解体が行われていました。屋上実験室のコンクリート打設は11月30日(土)に完了し、ついに建物躯体が完成しました!実験室のコンクリート量は90m3です。
今後は支保工足場の解体が明後日7日から始まり、屋上のアスファルト防水が行われます。外周足場は年内には東側がほぼ解体されるので、建物外観を見ることができるようになります。
その後、現在使用している足場を流用して南側三角部分の非常階段の工事が始まります。

内装工事は、1階は壁天井骨組みが終了、2階は天井骨組み作業中、3階は壁の仕上げ作業中になります。
【脇田】
