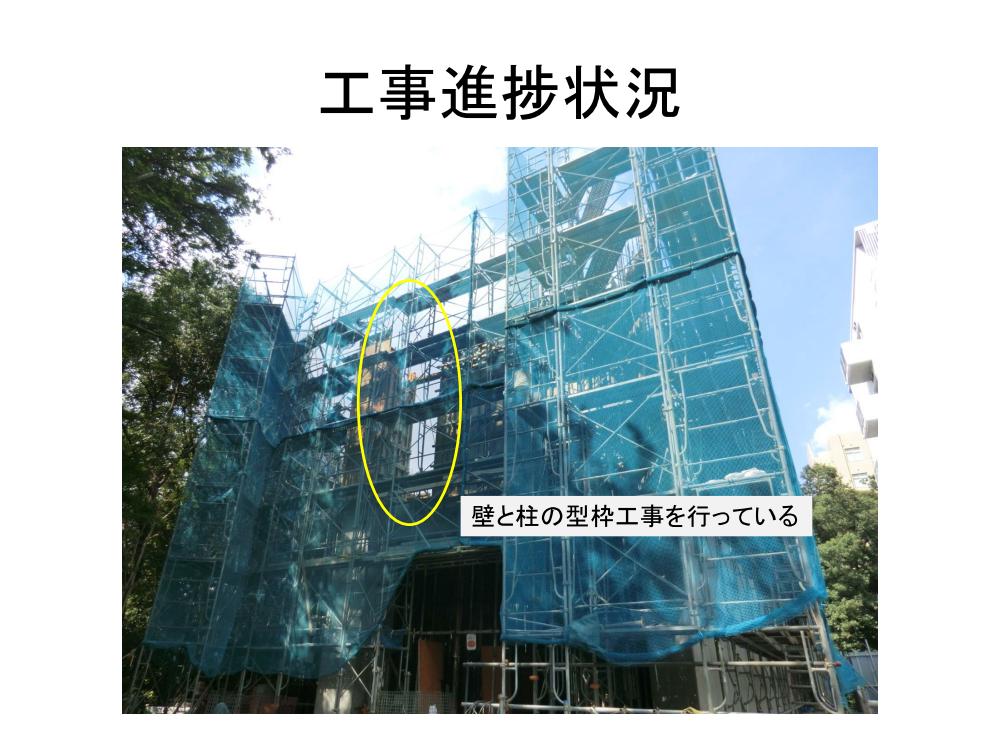

今日の工事ですが、壁の鉄筋を配筋する工事(配筋工事)が終わったため、壁のコンクリートを打ち込むための型枠と前の作業で行っていなかった柱内壁側の型枠工事を行っていました。

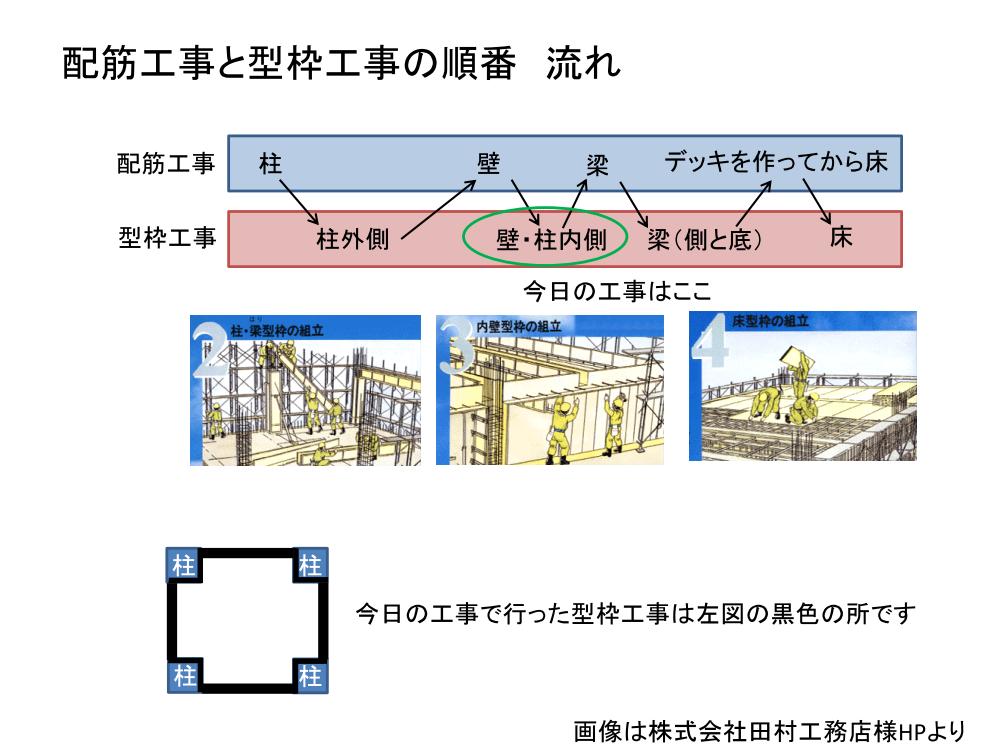

1フロアを作る際の配筋工事と型枠工事の順番ですが、
1.柱の配筋工事
2.柱(外側)の型枠工事
3.壁の配筋工事
4.壁・柱(内側)の型枠工事
5.梁の配筋工事
6.梁の型枠工事
7.デッキスラブを敷く
8.床スラブの配筋工事
9.床スラブの型枠工事
とやってから、コンクリートの打設となるそうです。
9/24に3F部分の打設を行うそうです。
