きょうの減災館No.27(2013年6月10日)

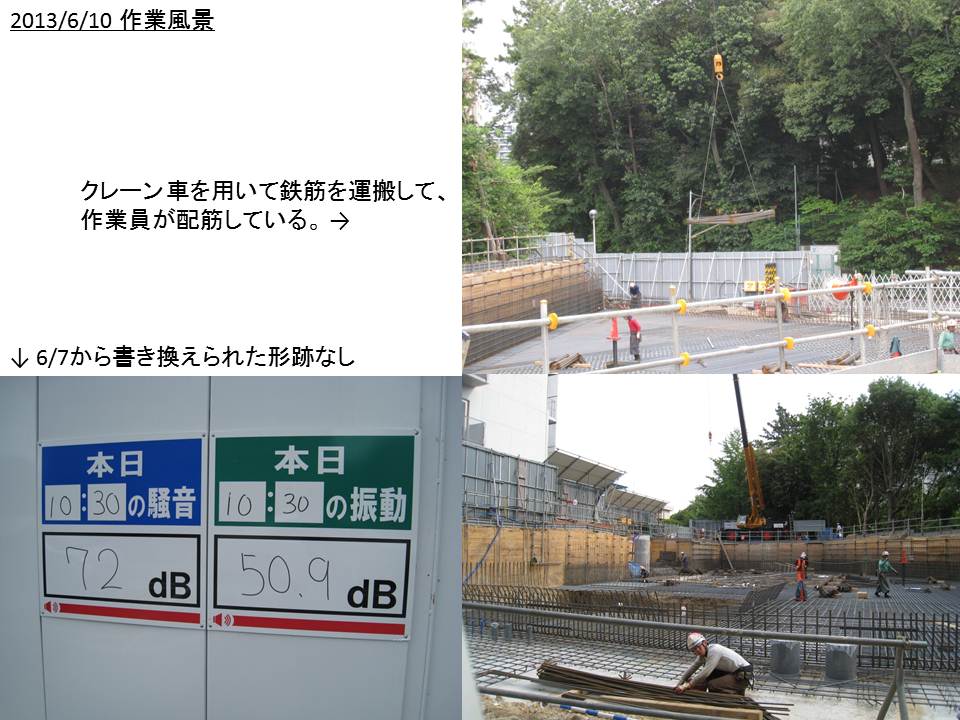

先週末から引き続きマットスラブの配筋が行われておりました。
現場職員の方にお伺いした所、マットスラブの工事は
1 下端筋の配筋
2 免震装置用の基礎の配筋
3 上端筋の配筋
4 免震装置用のベースプレートの設置
5 コンクリート打設
6 免震装置の設置
という工程で行われるそうで、現在は1の下端筋の配筋だとのことでした。
コンクリートの打設は6/25(火)から行われるそうで、しばらくは配筋の作業が続きそうです。

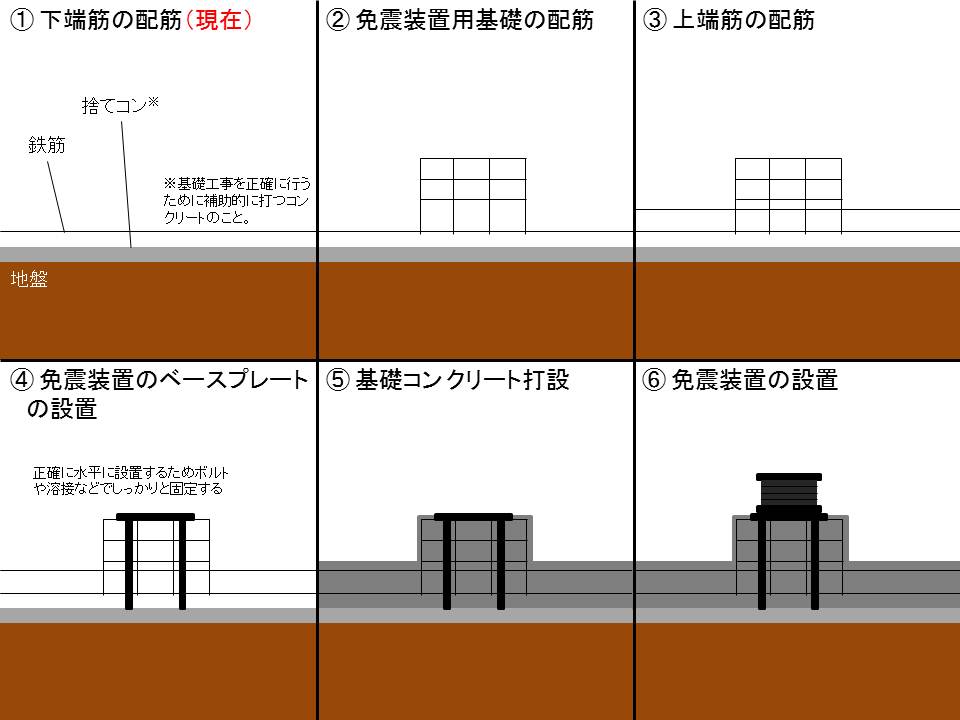

工事の工程は図に簡単にまとめてみましたのでよろしければ参考にして下さい。
【松下】
