きょうの減災館No.29(2013年6月19日)

今日は時折激しい雨が降っておりますが、昨日のうちに貯水槽のコンクリート打設も終わり、現場では着々と作業が進められております。

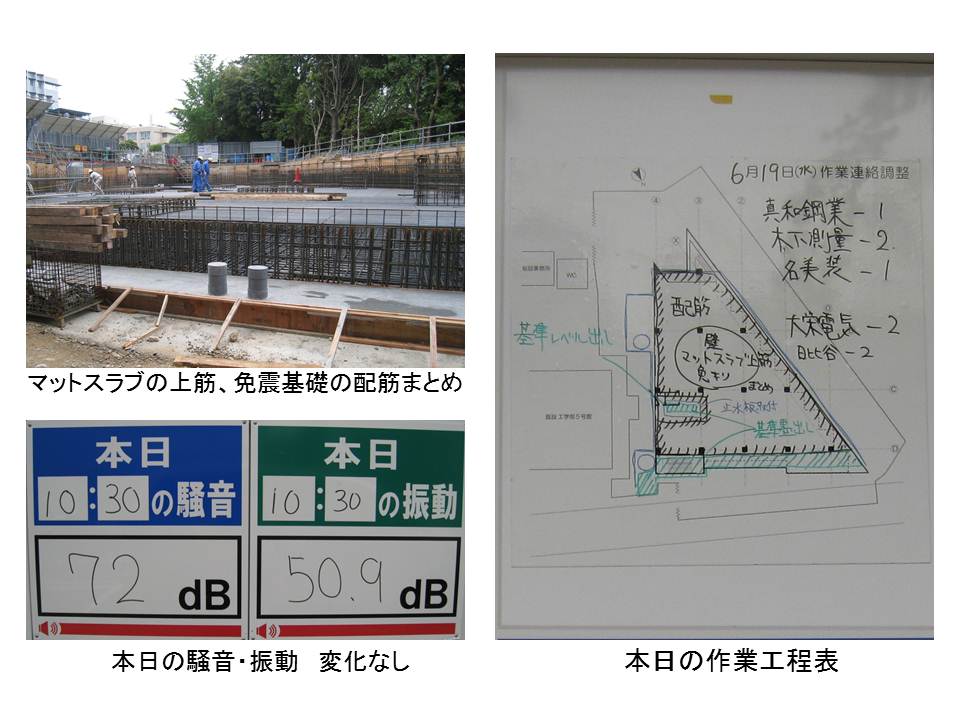

本日の作業はマットスラブの上筋・免震基礎の配筋まとめ、基準墨出しなどが行われておりました。

マットスラブの工事としましては、工程3の上端筋の配筋まで進んでおり、今後は6月21日(金)に免震装置用のベースプレート設置、6月25日(火)にマットスラブのコンクリート打設が行われます。
(マットスラブ工事の工程につきましては、前々回「きょうの減災館No.27(2013年6月10日)」を参照してください)
【舩越】
